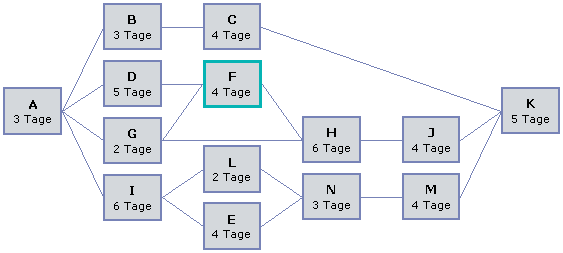

Die Situation
Heute Morgen haben Sie erfahren, dass der Lieferant der Abdichtungen erst in der Woche 38 liefern kann. Dies bedeutet eine Laufzeitverlängerung des Vorgangs
F
um zwei Tage. F wird also sechs Tage statt vier Tage dauern.
Welchen Einfluss hat das auf Ihr Projekt?
Es verändert die Projektdauer nicht.
Es erhöht die Projektdauer.
Es verkürzt die Projektdauer.
Welches wäre also die neue Laufzeit Ihres Projektes
